获悉此情况后,公司高度重视,积极协调部署、内外上下联动。总经理李林当即组织管理层召开紧急会议,商讨应对策略。公司停气,不可避免将影响几万户居民生产、生活,公司保供,势必付出额外的成本费用,针对这一“关键问题”与会者展开了激烈的讨论。最后,总经理李林当机立断,决定斥资100余万元采用外购LNG(液化天然气)保持连续不间断供应。“蓬溪港华作为县域公用企业,我们供应的天然气不仅关系着老百姓的日常生活,更支撑着当地的经济建设与发展,蓬溪港华是一家讲诚信、敢担当的企业,在这种关系民生福祉的紧要关头就需要我们勇敢的站起来”,李林郑重地在会上说道。
11月26日上午,确定LNG供应商及保供技术方案;
11月26日下午,正式向县人民政府与县住建局请示、报告;
11月27日,开始清理、准备专用场地供LNG设备停靠使用;
12月1日,拟定用户停气保供通知,提前告知错峰用气;
12月3日上午,联系中石油遂宁销售部、南充作业区召开协调会议,正式确认停气时间,并就相关停气作业与保供措施进行了再次讨论,建立信息沟通机制,及时了解停复气情况;
12月3日下午,LNG设备与天然气接收门站连接管道临时搭建完成;
12月4日上午,参加县住建局组织的县应急局、县公安局、县经信局、电力公司等多方单位停气保供会议,协调安全保障、应急处置等工作;
12月4日下午,应急小组再次召开会议,明确保供方案、小组人员分工、保供前期准备措施实施进度报告要求等工作;

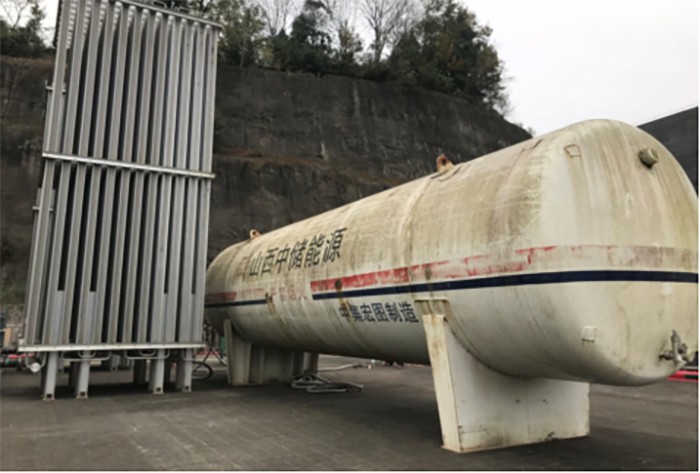

12月4日晚,LNG储气罐及气化设备进场;
12月5日下午,LNG储气罐及气化设备安装完毕,与临时预制管道连接完成;
12月7日,LNG专用运输槽车进场;
